11月4日,随着瑞丰变升压站2号主变完成带负荷测试、保护校验及相量测量,宁国运中宁徐套100万千瓦风光同场复合发电项目光伏区实现倒送电一次成功,刷新150天项目建设纪录。

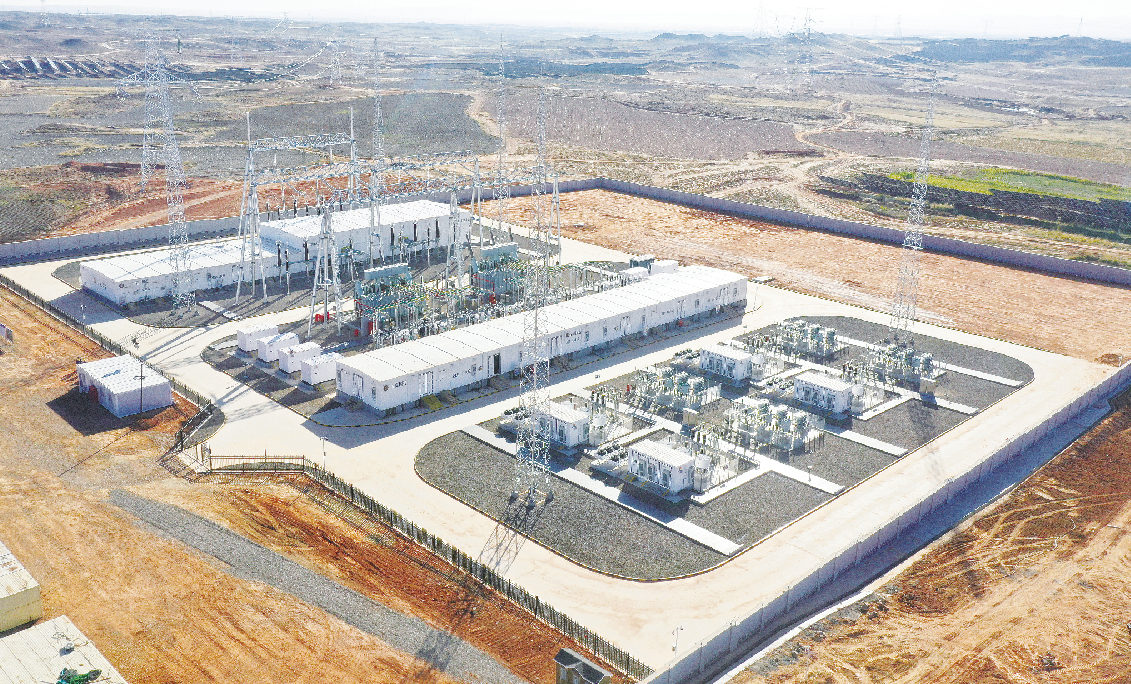

11月4日拍摄的瑞丰变升压站。
作为宁夏首批绿电园区重点工程,该项目总投资32.7亿元,规划总装机容量1000兆瓦,包含850兆瓦光伏发电、150兆瓦风力发电,并配套建设1座330千伏升压站和12公里送出线路。自今年6月4日开工以来,建设速度创造了宁夏同类能源项目建设新纪录。
光伏区选址于8万余亩复杂山地,施工组织难度远超平原项目。面对困难,近3000名建设者以“挂图作战”的干劲突破难关,10天完成临时营地搭建,28天打通100公里施工便道,39天完成近43万根管桩施工……每一个节点都彰显“宁夏速度”。
作为项目主战场,中宁县积极推行“支部建在项目上”机制,将投资企业、建设单位、施工单位党员纳入临时党支部统一管理。通过专班党员服务,在项目审批、用地保障、水电配套等关键环节提供有力支持,为项目高效推进保驾护航。
目前,该项目光伏区已进入并网发电倒计时,风电区正积极开展设计优化与微观选址工作。项目全面建成后,预计年上网电量将超过18.82亿千瓦时,每年可减少二氧化碳排放约158万吨,相当于种植850万棵树木的碳汇效益。
该项目不仅为西北山地新能源开发提供了“风光互补、生态协同”的实践样本,还将为宁夏铝锰基材料重点企业提供稳定可靠的绿色电力,实现区域绿色转型与产业升级“双赋能”。
